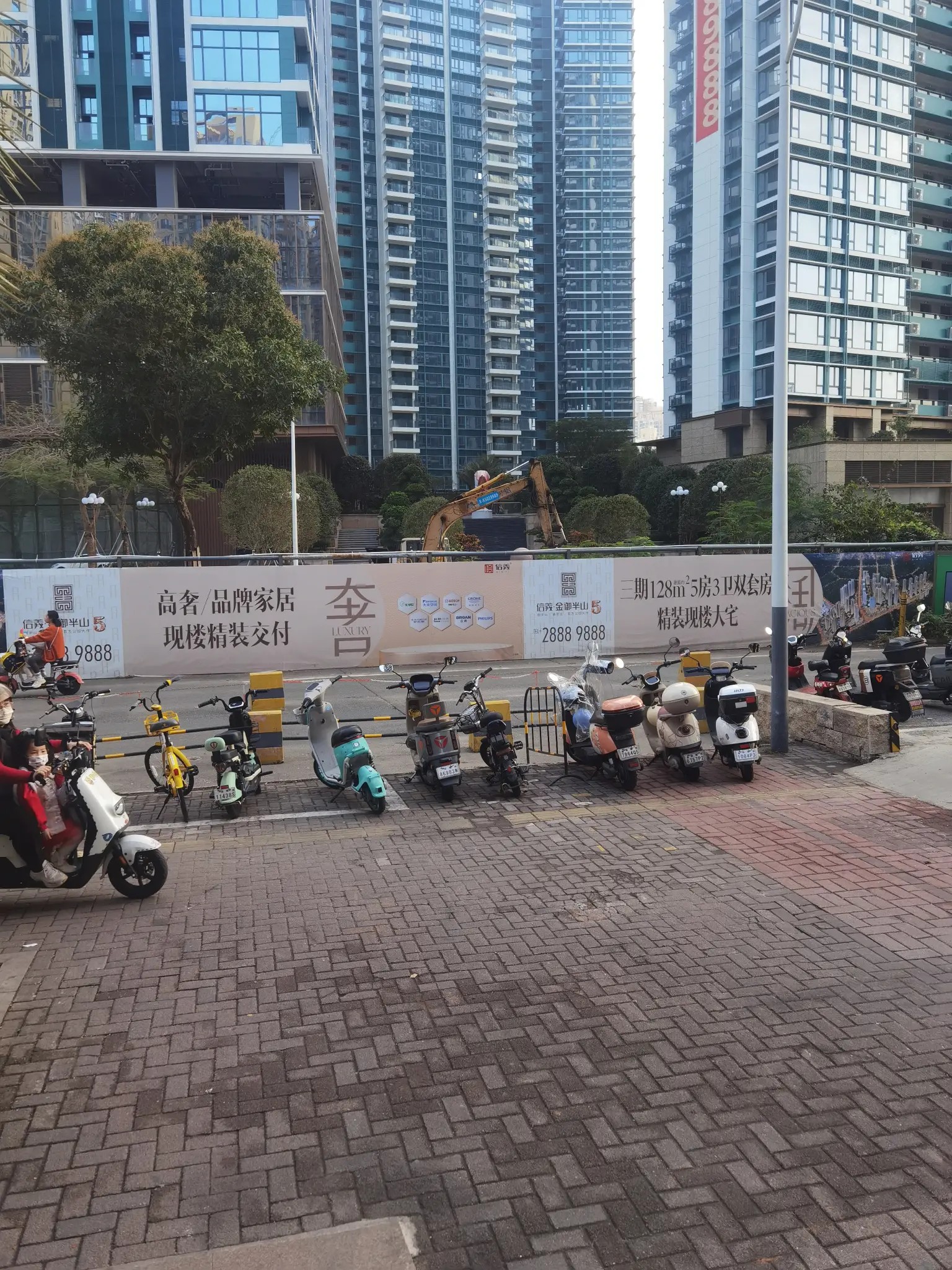

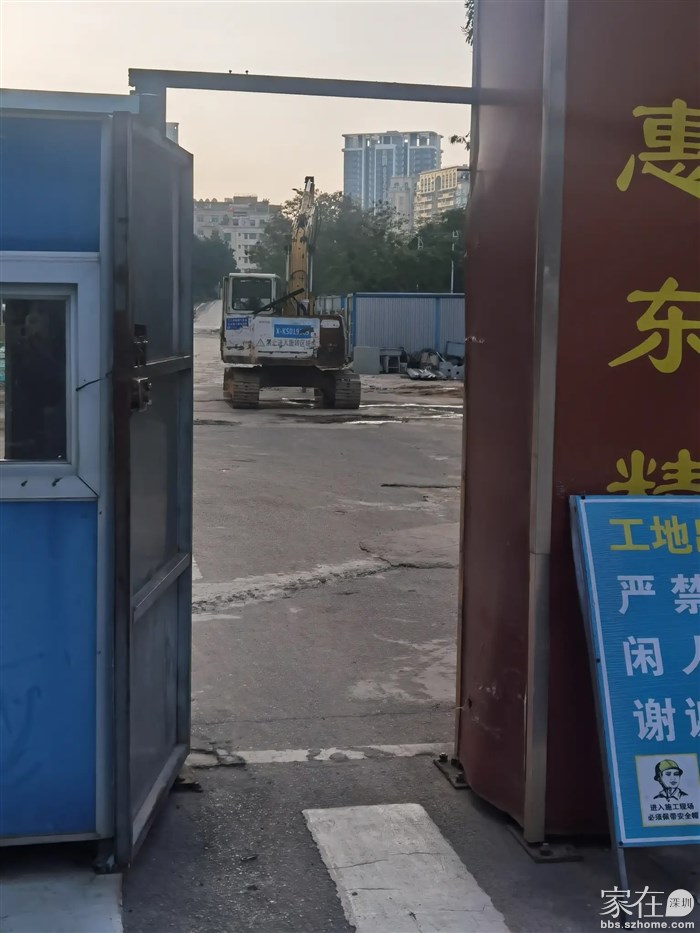

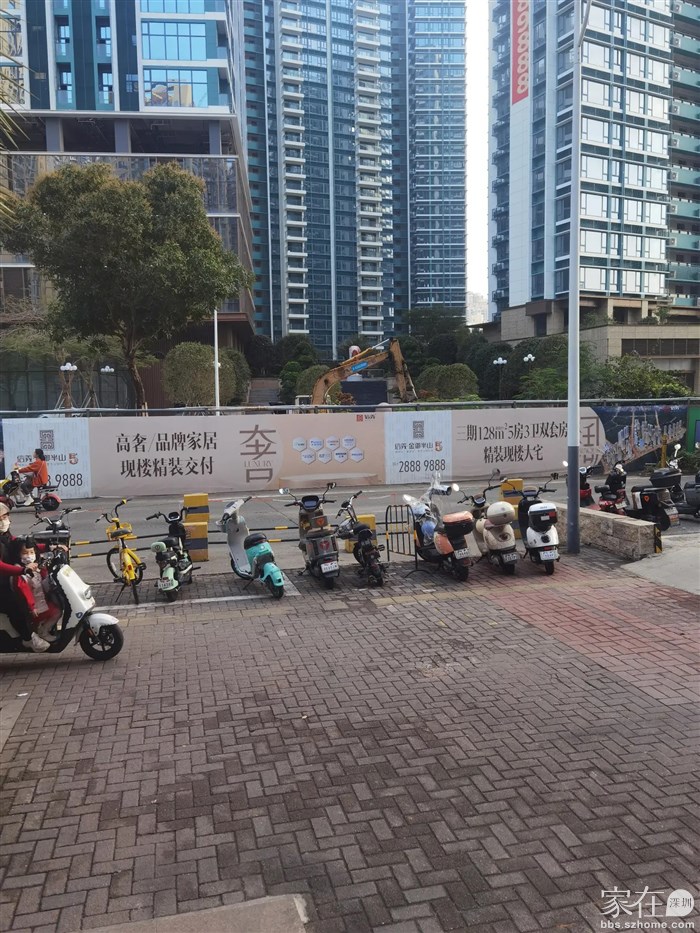

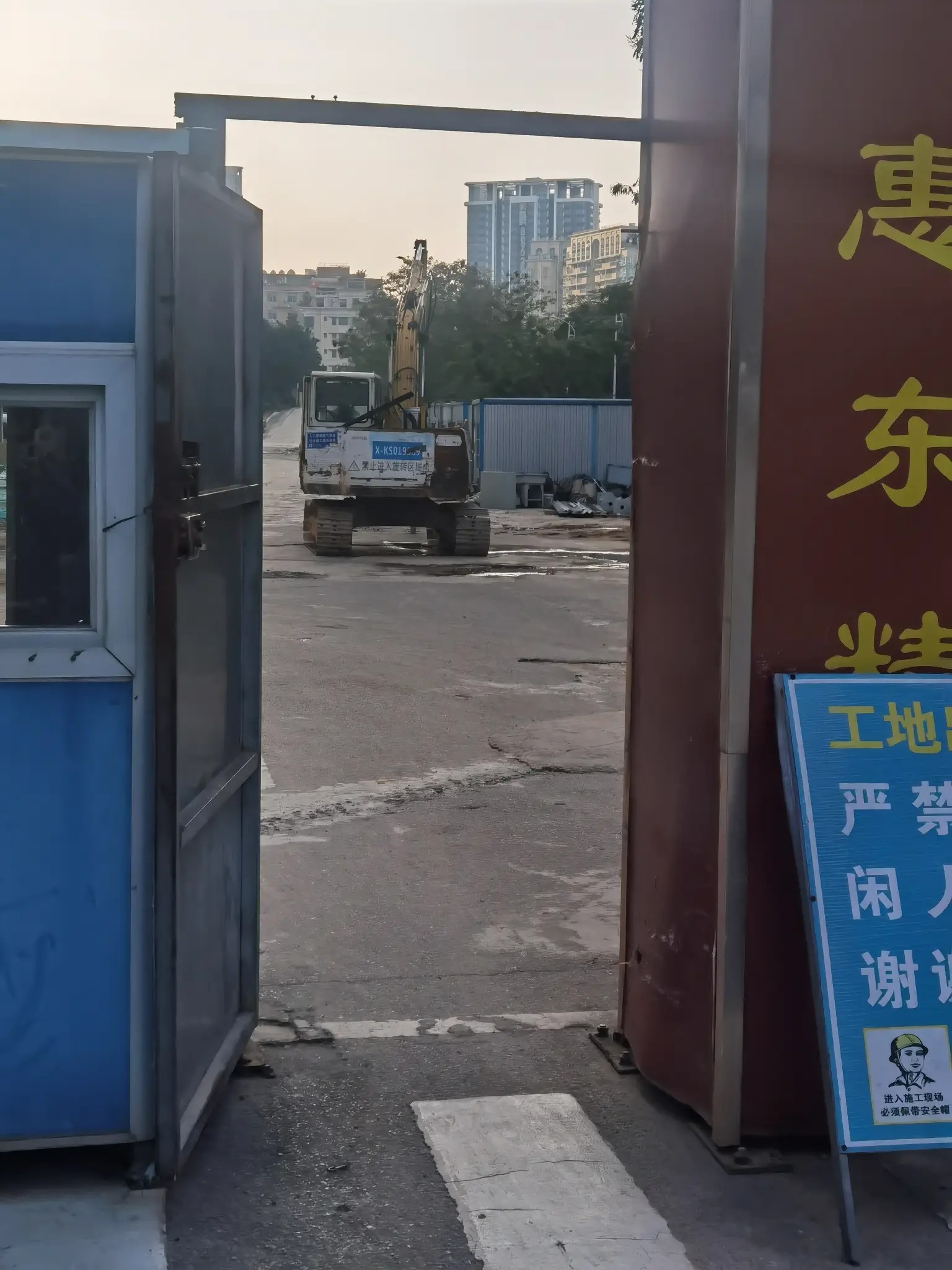

,民生工程这么拖引用gavin279的发言:昨天路过看到施工,问门口保安,说是道路施工了,不过这是信义楼盘(万科红边)这一侧,罗岗派出所那边那段是另一家开发商,要跟楼盘进度匹配降低坡度,但是停工了,所以暂时只能修到中元路,接湖南路那段还不知道啥时候

引用恶魔海贼8264的发言:市民道路归开发商建,布吉特色.
引用25楼samkey的发言:尊敬的网友,您好,感谢您对我们工作的监督及提出的宝贵意见。针对您所提出惠康路A段开工时间问题,布吉街道高度重视,现将情况回复如下:
一、项目进展情况:龙岗区布吉街道惠康路与中元路路口片区城市更新单元A区惠康路(罗岗路-锦龙路)位于布吉街道罗岗社区,西接罗岗路(现状百鸽路),东边顺接惠康路B/C段,全长约630米,红线宽度40米,规划为城市主干道,双向6车道。2024年6月获得区发改局下达可行性研究报告的批复。目前项目概算书已编制完成。同时根据最新的设计方案,该项目的用地跟之前的惠康路A段选址范围有差别,已向规划和自然资源局龙岗管理局申请重新进行用地选址。
该项目于2024年7月份已完成方案设计并征求相关职能部门意见,由于电力投资调整(根据供电局要求,惠康路高压线路需增加3个回路,投资增加170万元)和钢板桩钻孔投资调整(惠康路地面下土质条件较差,路面下为石英岩结构,需要使用钢板桩钻孔,投资增加150万元),导致概算超可研金额320万元。深圳市信盛房地产开发有限公司需重新调整概算后进行申报,我街道已多次督促企业尽快完善设计方案并提交资料,企业反馈预计2024年12月25日提交最终版概算。
二、下一步计划:下一步我街道加快将项目概算书报区发改局审核,审核后将尽快启动项目招投标工作,协调规划和自然资源局龙岗管理局确定用地范围。该项目预计12月25日完成申报概算,2025年2月完成施工招标,2025年3月完成施工报建,2025年4月进场施工,2025年年底完工并通车。
承办单位:布吉街道办事处
引用KKD2020的发言:这个有进展么?引用25楼samkey的发言:尊敬的网友,您好,感谢您对我们工作的监督及提出的宝贵意见。针对您所提出惠康路A段开工时间问题,布吉街道高度重视,现将情况回复如下:
一、项目进展情况:龙岗区布吉街道惠康路与中元路路口片区城市更新单元A区惠康路(罗岗路-锦龙路)位于布吉街道罗岗社区,西接罗岗路(现状百鸽路),东边顺接惠康路B/C段,全长约630米,红线宽度40米,规划为城市主干道,双向6车道。2024年6月获得区发改局下达可行性研究报告的批复。目前项目概算书已编制完成。同时根据最新的设计方案,该项目的用地跟之前的惠康路A段选址范围有差别,已向规划和自然资源局龙岗管理局申请重新进行用地选址。
该项目于2024年7月份已完成方案设计并征求相关职能部门意见,由于电力投资调整(根据供电局要求,惠康路高压线路需增加3个回路,投资增加170万元)和钢板桩钻孔投资调整(惠康路地面下土质条件较差,路面下为石英岩结构,需要使用钢板桩钻孔,投资增加150万元),导致概算超可研金额320万元。深圳市信盛房地产开发有限公司需重新调整概算后进行申报,我街道已多次督促企业尽快完善设计方案并提交资料,企业反馈预计2024年12月25日提交最终版概算。
二、下一步计划:下一步我街道加快将项目概算书报区发改局审核,审核后将尽快启动项目招投标工作,协调规划和自然资源局龙岗管理局确定用地范围。该项目预计12月25日完成申报概算,2025年2月完成施工招标,2025年3月完成施工报建,2025年4月进场施工,2025年年底完工并通车。
承办单位:布吉街道办事处

引用JoeLiu0217的发言:【龙岗区一网统管】您反馈的位置为布吉街道惠康路与中元路路口片区城市更新单元A区惠康路(罗岗路-锦龙路),该项目于2022年8月29日正式立项,2023年4月完成可研编制并获得相关职能部门对可行性研究报告的复函,2023年5月向区发改局申报可研审批,2024年6月获得区发改局下达可行性研究报告的批复。2024年7月完成方案设计的征求意见,目前已向区里申报概算,近期将下发概算批复,预计今年4月将会进场施工,2026年完工,届时该路段会开放通车。
如后续有相关疑问,您可以向街道城市建设办公室(联系人:杨工,联系电话:28539825)反映,我街道将积极搭建平台进行协调。
感谢您对我们工作的支持。有您热心参与,龙岗更美好。
龙岗区布吉街道办事处 2025年03月10日引用KKD2020的发言:这个有进展么?引用25楼samkey的发言:尊敬的网友,您好,感谢您对我们工作的监督及提出的宝贵意见。针对您所提出惠康路A段开工时间问题,布吉街道高度重视,现将情况回复如下:
一、项目进展情况:龙岗区布吉街道惠康路与中元路路口片区城市更新单元A区惠康路(罗岗路-锦龙路)位于布吉街道罗岗社区,西接罗岗路(现状百鸽路),东边顺接惠康路B/C段,全长约630米,红线宽度40米,规划为城市主干道,双向6车道。2024年6月获得区发改局下达可行性研究报告的批复。目前项目概算书已编制完成。同时根据最新的设计方案,该项目的用地跟之前的惠康路A段选址范围有差别,已向规划和自然资源局龙岗管理局申请重新进行用地选址。
该项目于2024年7月份已完成方案设计并征求相关职能部门意见,由于电力投资调整(根据供电局要求,惠康路高压线路需增加3个回路,投资增加170万元)和钢板桩钻孔投资调整(惠康路地面下土质条件较差,路面下为石英岩结构,需要使用钢板桩钻孔,投资增加150万元),导致概算超可研金额320万元。深圳市信盛房地产开发有限公司需重新调整概算后进行申报,我街道已多次督促企业尽快完善设计方案并提交资料,企业反馈预计2024年12月25日提交最终版概算。
二、下一步计划:下一步我街道加快将项目概算书报区发改局审核,审核后将尽快启动项目招投标工作,协调规划和自然资源局龙岗管理局确定用地范围。该项目预计12月25日完成申报概算,2025年2月完成施工招标,2025年3月完成施工报建,2025年4月进场施工,2025年年底完工并通车。
承办单位:布吉街道办事处

引用JoeLiu0217的发言:又推迟到2026年了引用JoeLiu0217的发言:【龙岗区一网统管】您反馈的位置为布吉街道惠康路与中元路路口片区城市更新单元A区惠康路(罗岗路-锦龙路),该项目于2022年8月29日正式立项,2023年4月完成可研编制并获得相关职能部门对可行性研究报告的复函,2023年5月向区发改局申报可研审批,2024年6月获得区发改局下达可行性研究报告的批复。2024年7月完成方案设计的征求意见,目前已向区里申报概算,近期将下发概算批复,预计今年4月将会进场施工,2026年完工,届时该路段会开放通车。
如后续有相关疑问,您可以向街道城市建设办公室(联系人:杨工,联系电话:28539825)反映,我街道将积极搭建平台进行协调。
感谢您对我们工作的支持。有您热心参与,龙岗更美好。
龙岗区布吉街道办事处 2025年03月10日引用KKD2020的发言:这个有进展么?引用25楼samkey的发言:尊敬的网友,您好,感谢您对我们工作的监督及提出的宝贵意见。针对您所提出惠康路A段开工时间问题,布吉街道高度重视,现将情况回复如下:
一、项目进展情况:龙岗区布吉街道惠康路与中元路路口片区城市更新单元A区惠康路(罗岗路-锦龙路)位于布吉街道罗岗社区,西接罗岗路(现状百鸽路),东边顺接惠康路B/C段,全长约630米,红线宽度40米,规划为城市主干道,双向6车道。2024年6月获得区发改局下达可行性研究报告的批复。目前项目概算书已编制完成。同时根据最新的设计方案,该项目的用地跟之前的惠康路A段选址范围有差别,已向规划和自然资源局龙岗管理局申请重新进行用地选址。
该项目于2024年7月份已完成方案设计并征求相关职能部门意见,由于电力投资调整(根据供电局要求,惠康路高压线路需增加3个回路,投资增加170万元)和钢板桩钻孔投资调整(惠康路地面下土质条件较差,路面下为石英岩结构,需要使用钢板桩钻孔,投资增加150万元),导致概算超可研金额320万元。深圳市信盛房地产开发有限公司需重新调整概算后进行申报,我街道已多次督促企业尽快完善设计方案并提交资料,企业反馈预计2024年12月25日提交最终版概算。
二、下一步计划:下一步我街道加快将项目概算书报区发改局审核,审核后将尽快启动项目招投标工作,协调规划和自然资源局龙岗管理局确定用地范围。该项目预计12月25日完成申报概算,2025年2月完成施工招标,2025年3月完成施工报建,2025年4月进场施工,2025年年底完工并通车。
承办单位:布吉街道办事处
