布坂联络道什么时候能修好

布坂联络道什么时候能修好,修了这么久了,什么时候能修好啊
分享
0
BigBoy
BigBoy

积分:-

注册时间:-

沙发
2023-03-05 17:34:08
预计上半年往坂田方向就可以通车了,快的话五月份,慢一点的话六月份
黄豆2008
黄豆2008

积分:-

注册时间:-

板凳
2023-03-06 16:18:36
好消息呀,听说都在铺沥青了
铁锅炖大鱼
铁锅炖大鱼

积分:-

注册时间:-

地板
2023-03-07 00:32:07 来自Android手机客户端
布坂联络道,在坂田那里路面还没动静,问了现场工作人员说要明年才弄好
luke110097
luke110097

积分:-

注册时间:-

4楼
2023-03-07 11:24:50 来自m.szhome.com
去年说今年6月份竣工
chensir052
chensir052

积分:-

注册时间:-

5楼
2023-03-07 17:36:57
那又得集中力量去投诉了,这个工程拖太久了,一年又一年,每年找借口
device
device

积分:-

注册时间:-

6楼
2023-03-07 18:07:46 来自m.szhome.com
坂田那边为什么磨洋工,项目都延期多少年了
BigBoy
BigBoy

积分:-

注册时间:-

7楼
2023-03-08 10:40:32
近日抽空走了一趟隧道,坂田标段隧道地面还没铺沥青,和吉华段路面有个大概3-5公分的落差(吉华段已经全程铺好沥青并画好线),全隧道还没安装照明设施(吉华段安装了一部分),吉华段基本没工人了,坂田段只有几个工人在施工(下午六点的样子)。按照这个进度,预计真要6月份了。
wwer
wwer

积分:-

注册时间:-

8楼
2023-03-08 14:58:10

隧道已经通了吗?
引用6楼BigBoy的发言:
近日抽空走了一趟隧道,坂田标段隧道地面还没铺沥青,和吉华段路面有个大概3-5公分的落差(吉华段已经全程铺好沥青并画好线),全隧道还没安装照明设施(吉华段安装了一部分),吉华段基本没工人了,坂田段只有几个工人在施工(下午六点的样子)。按照这个进度,预计真要6月份了。
device
device

积分:-

注册时间:-

9楼
2023-03-08 15:11:06 来自m.szhome.com
去年9月就通了,网上能搜到
引用7楼楼主的发言:

隧道已经通了吗?
引用6楼BigBoy的发言:
近日抽空走了一趟隧道,坂田标段隧道地面还没铺沥青,和吉华段路面有个大概3-5公分的落差(吉华段已经全程铺好沥青并画好线),全隧道还没安装照明设施(吉华段安装了一部分),吉华段基本没工人了,坂田段只有几个工人在施工(下午六点的样子)。按照这个进度,预计真要6月份了。
wwer
wwer

积分:-

注册时间:-

10楼
2023-03-08 22:42:56

引用8楼device的发言:
去年9月就通了,网上能搜到
引用7楼楼主的发言:

隧道已经通了吗?
引用6楼BigBoy的发言:
近日抽空走了一趟隧道,坂田标段隧道地面还没铺沥青,和吉华段路面有个大概3-5公分的落差(吉华段已经全程铺好沥青并画好线),全隧道还没安装照明设施(吉华段安装了一部分),吉华段基本没工人了,坂田段只有几个工人在施工(下午六点的样子)。按照这个进度,预计真要6月份了。
雅雅思
雅雅思

积分:-

注册时间:-

11楼
2023-03-09 06:54:37 来自iPhone客户端

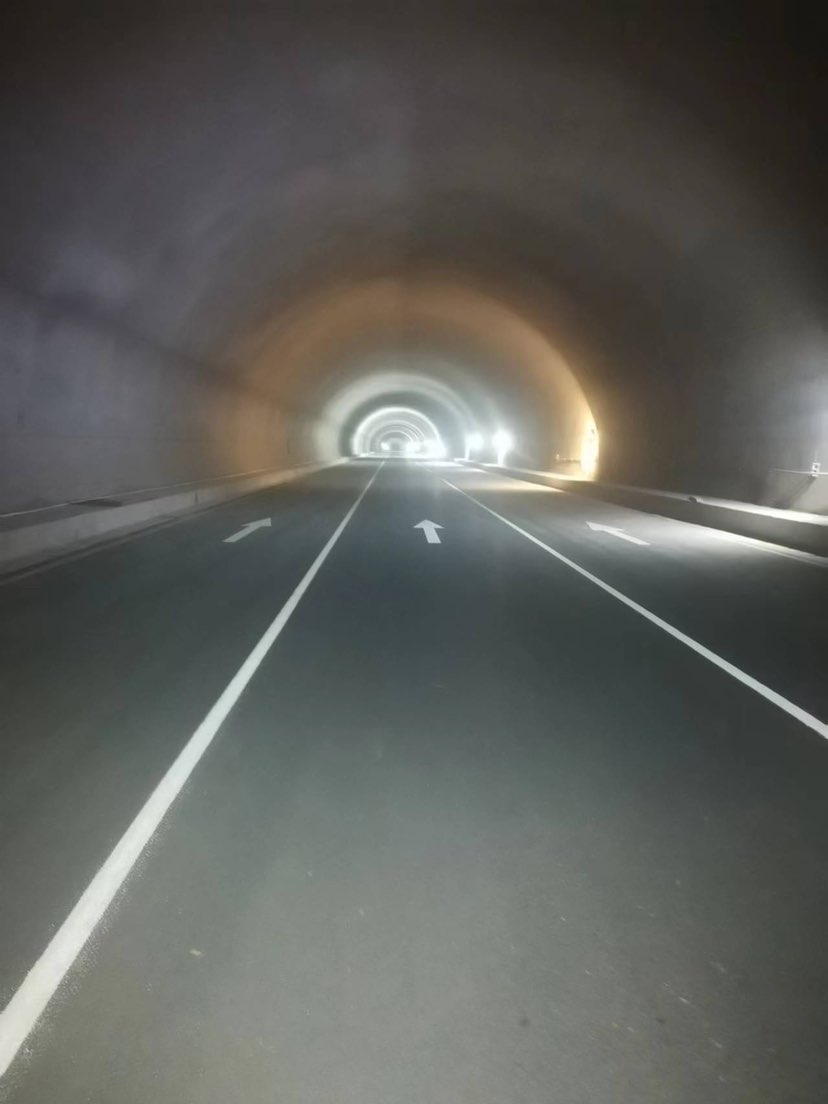

看到别的邻居发的图

嘉在深圳84
嘉在深圳84

积分:-

注册时间:-

12楼
2023-03-16 08:22:43 来自Android手机客户端
太好了,这里一通,再也不用在掉头的位置跟那些瓜娃子挤了
引用雅雅思的发言:
看到别的邻居发的图
数码迈可
数码迈可

积分:-

注册时间:-

13楼
2023-03-16 11:35:35
你以为到了环城南路就不堵了吗? 去年环城路全线开通之后,环城路从早上6点多就开始堵车。都是要转坂银隧道和南坪快速的。
引用11楼嘉在深圳84的发言:
太好了,这里一通,再也不用在掉头的位置跟那些瓜娃子挤了
引用雅雅思的发言:
看到别的邻居发的图
wwer
wwer

积分:-

注册时间:-

14楼
2023-03-16 15:52:30
看样子已经弄好了啊,什么时候能通啊,装个灯要装那么久吗
雅雅思
雅雅思

积分:-

注册时间:-

15楼
2023-03-16 22:40:08 来自iPhone客户端

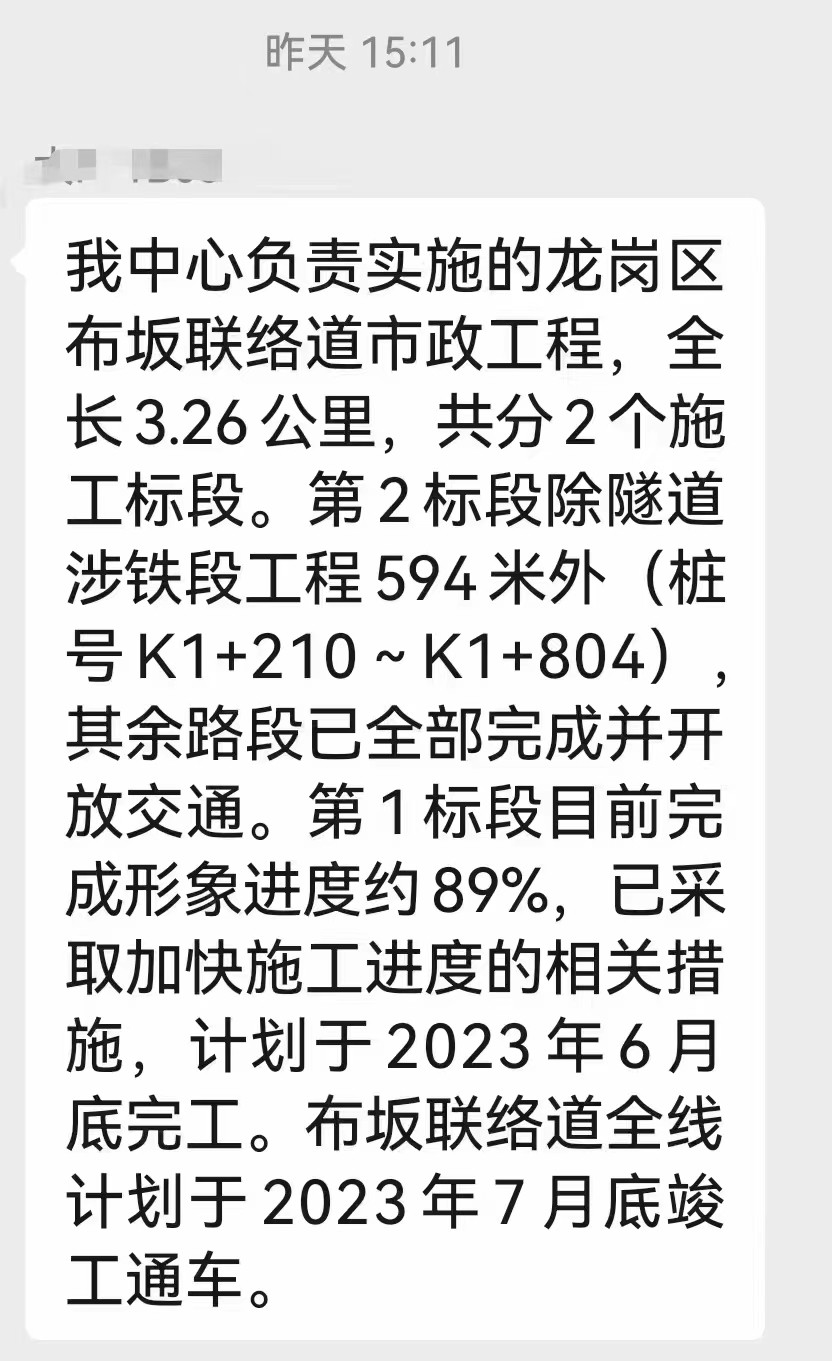

吉华段沥青已经全部铺完,装了一部分灯;坂田段还有很小的一段没铺设沥青,有点磨洋工的意思,不清楚是不是故意再磨6月份的节点,之前记得官宣说今年6月通车
引用13楼楼主的发言:
看样子已经弄好了啊,什么时候能通啊,装个灯要装那么久吗
铁锅炖大鱼
铁锅炖大鱼

积分:-

注册时间:-

16楼
2023-03-17 09:14:21 来自Android手机客户端
坂田段,我问了现场的工人,说要到明年才搞好,现场就几个人在磨洋工
雅雅思
雅雅思

积分:-

注册时间:-

17楼
2023-03-17 09:28:49
明年?·······该投诉投诉吧···就剩一小段,拖到明年过分了。。
引用15楼铁锅炖大鱼的发言:
坂田段,我问了现场的工人,说要到明年才搞好,现场就几个人在磨洋工
wwer
wwer

积分:-

注册时间:-

18楼
2023-03-17 10:03:53
。。。。这个东西已经弄了5,6年了吧。。。。真是丢人
引用15楼铁锅炖大鱼的发言:
坂田段,我问了现场的工人,说要到明年才搞好,现场就几个人在磨洋工
雅雅思
雅雅思

积分:-

注册时间:-

19楼
2023-03-17 15:45:04


不是明年,是7月份,不过也是很能磨洋工
chensir052
chensir052

积分:-

注册时间:-

20楼
2023-03-17 17:08:15
隧道打通的时候说3月,后面说6月,现在说七月,等临近7月又会变成年底了
引用18楼雅雅思的发言:

不是明年,是7月份,不过也是很能磨洋工
此帖已被锁定,不能回复。
