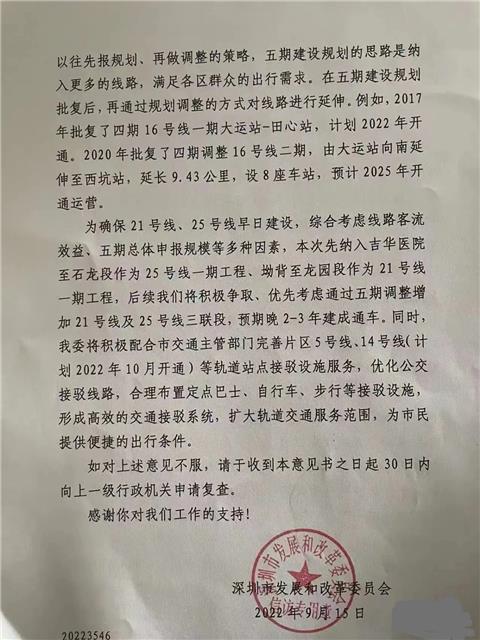

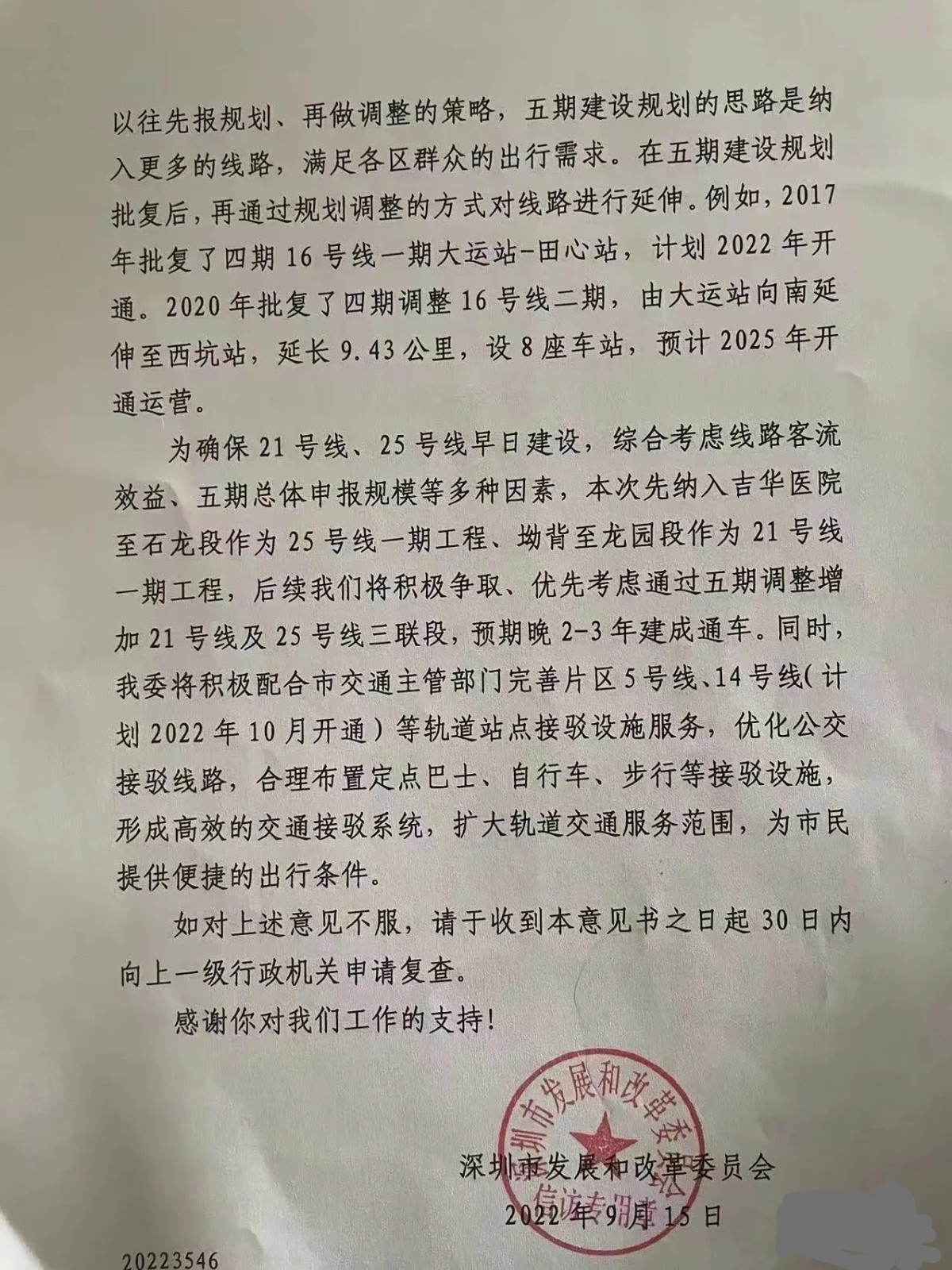

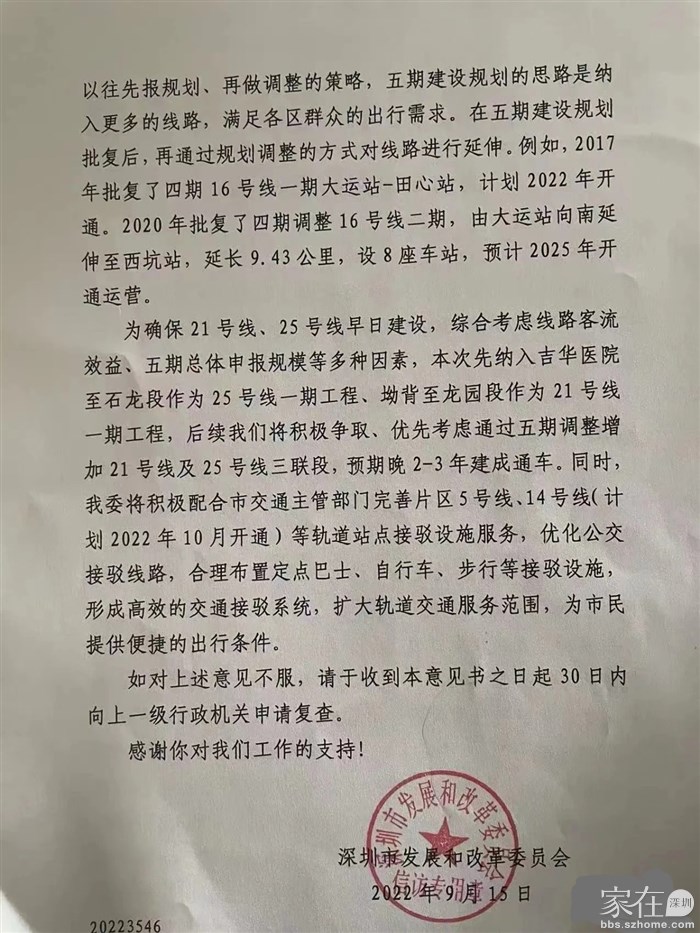

转地铁e族:继五期立项以来,yy五期修编规划

are100
are100

积分:-

注册时间:-

21楼
2024-05-09 17:55:56
把我的话再读一遍,看我说的是什么意思。
引用20楼箩山芯谷的发言:
真搞笑,10号东延深圳段在五期已获批了,你还在做梦不知道。
引用are100的发言:
别人YY的东西,你还当回事。

引用18楼箩山芯谷的发言:
10号东延已批了,怎还列入五期修编?
有眼界
有眼界

积分:-

注册时间:-

22楼
2024-05-10 14:44:21 来自m.szhome.com
搞清楚什么是五期修编和六期再来讨论吧,完成70%是上报六期的条件,修编是中期就行了。

引用17楼luke110097的发言:
修编是要上一轮建规最后一年,或完成70%投资才行。现在5期都还没全部开工,几条线路预计29年才完工,到26年能搞到70%?
引用16楼有眼界的发言:
深惠通车怎么也得2026年底,2027年左右,这个时间点都过了修编上报了,修编一般是五期中期时间上报。
引用13楼luke110097的发言:
等到修编的时候深惠城际已经通车了,那时只要客流达标,加上14和3号线继续挤爆,就完全有理由上新线了,这还没算龙中的小算盘吖
引用12楼ScottLi的发言:
推得动吗?和深惠城际基本重线,不砍它砍谁,砍了是对的
引用luke110097的发言:
龙岗肯定优先推21号线啦,修编唯一的新线机会
HBL_888888
HBL_888888

积分:-

注册时间:-

23楼
2024-05-10 14:52:56

引用22楼有眼界的发言:
搞清楚什么是五期修编和六期再来讨论吧,完成70%是上报六期的条件,修编是中期就行了。
引用17楼luke110097的发言:
修编是要上一轮建规最后一年,或完成70%投资才行。现在5期都还没全部开工,几条线路预计29年才完工,到26年能搞到70%?
引用16楼有眼界的发言:
深惠通车怎么也得2026年底,2027年左右,这个时间点都过了修编上报了,修编一般是五期中期时间上报。
引用13楼luke110097的发言:
等到修编的时候深惠城际已经通车了,那时只要客流达标,加上14和3号线继续挤爆,就完全有理由上新线了,这还没算龙中的小算盘吖
引用12楼ScottLi的发言:
推得动吗?和深惠城际基本重线,不砍它砍谁,砍了是对的
引用luke110097的发言:
龙岗肯定优先推21号线啦,修编唯一的新线机会
房事我知道
房事我知道

积分:-

注册时间:-

24楼
2024-05-10 17:02:59 来自Android手机客户端
接四号线有啥用
引用宇宙战斗机的发言:
17号线应该西延连接上4号线
深圳梅西
深圳梅西

积分:-

注册时间:-

25楼
2024-05-10 17:12:48
深圳地铁被万科拖垮了, 估计现在建的都得延后
