1、4个月估计是需要的,

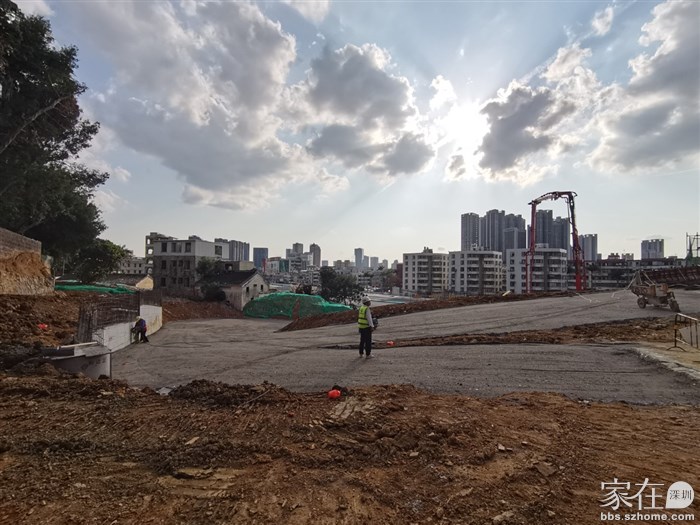

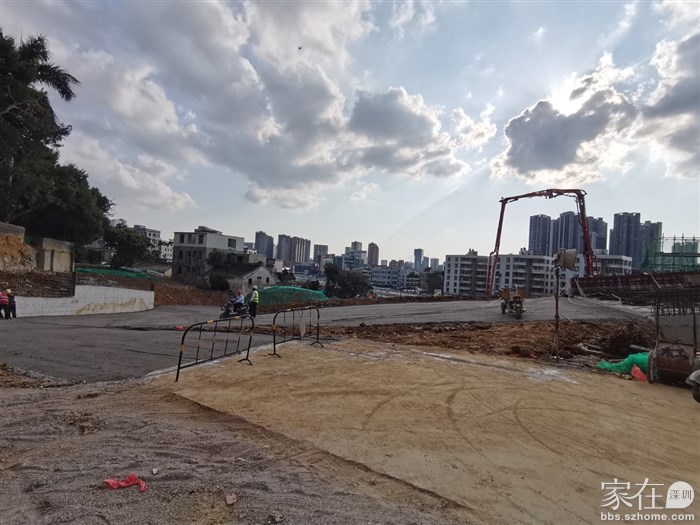

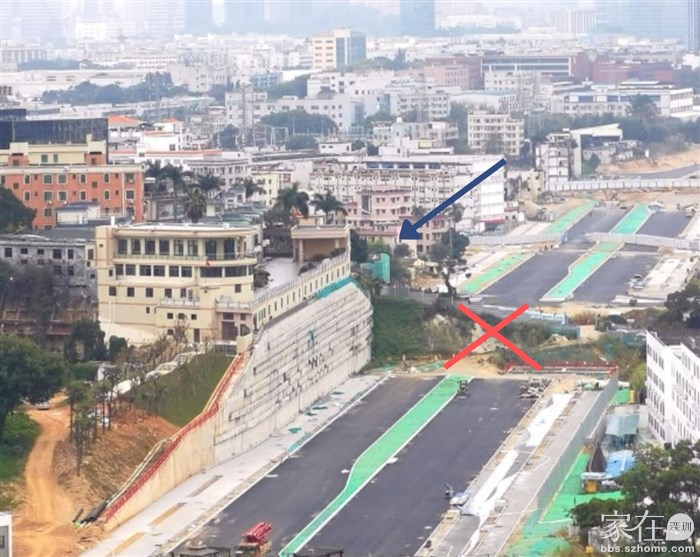

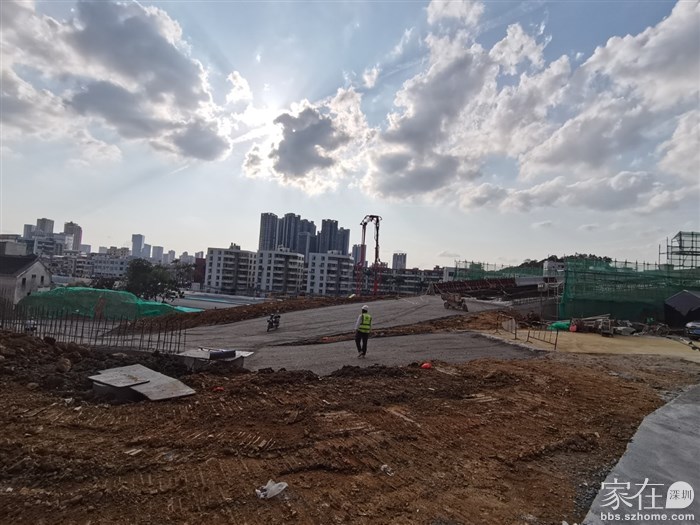

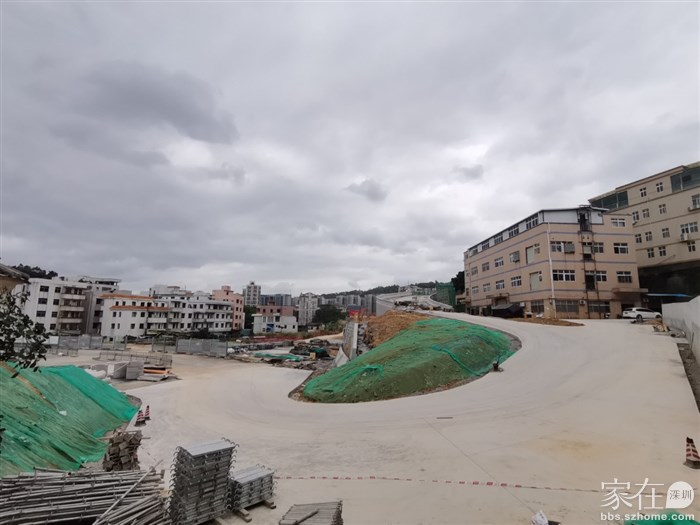

2、铲大土坡应该不需要半年,从照片来看,那个立面应该没有16米,原来政府答复的16米差程应该是指整个匝道的落差,不是那个立面的落差。只是一条宽不超过10米,长不超过60米,高不超过10米的土坡,挖开可能只需要2-3天,立面加固工程可以和路面铺设同时进行,估计有两个月就差不多了。

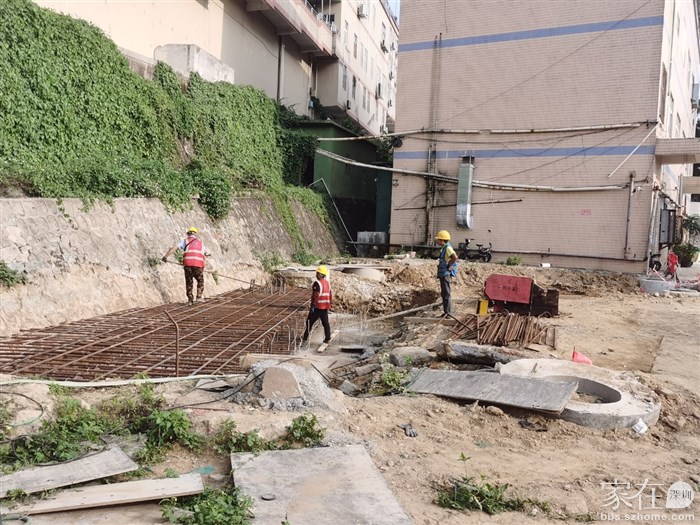

3、路面铺设可以跟立面加固同时进行。比如这边在加固,另一侧由东向西侧就可以挖地基和铺路面了。
总体来说,总共约6-7个月应该差不多了。政府的答复也是匝道开工后10个月完成。去年的11月匝道动工,算下来10个月就应该是9月份。现在3月,加上半年左右的施工,差不多了。
引用10楼楼主的发言:
是的,从目前工程量来说,几乎可以判断2024年是无法完工的:

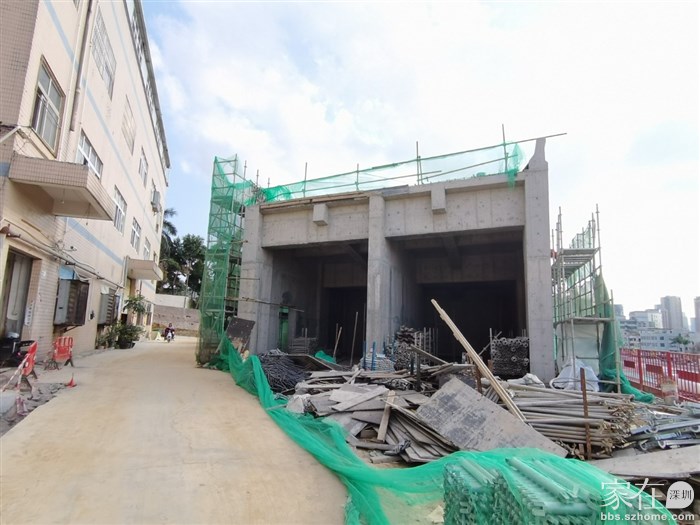

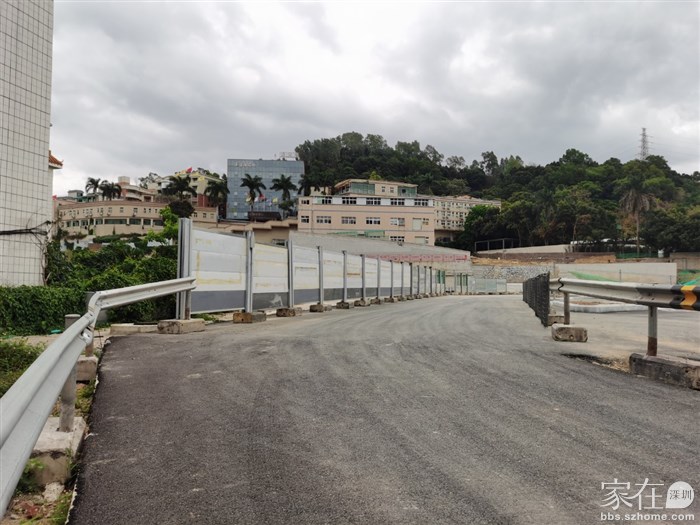

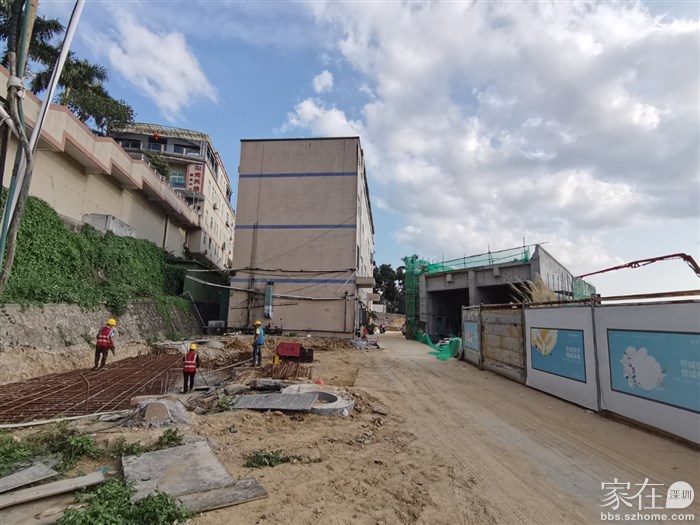

1.山顶匝道修建,必须完成通车通行,保守预计还要4个月
2.匝道通行后,几十米垂直的的落差立面加固,同时铲大土坡,这又是大工程,一层一层加固,半年时间是要的

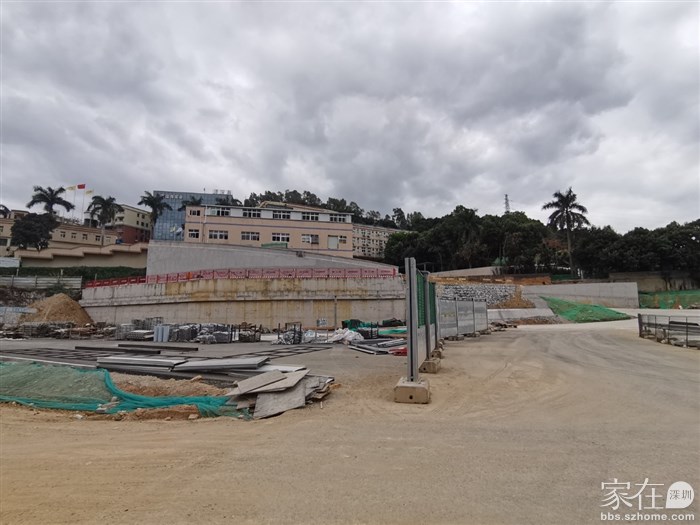

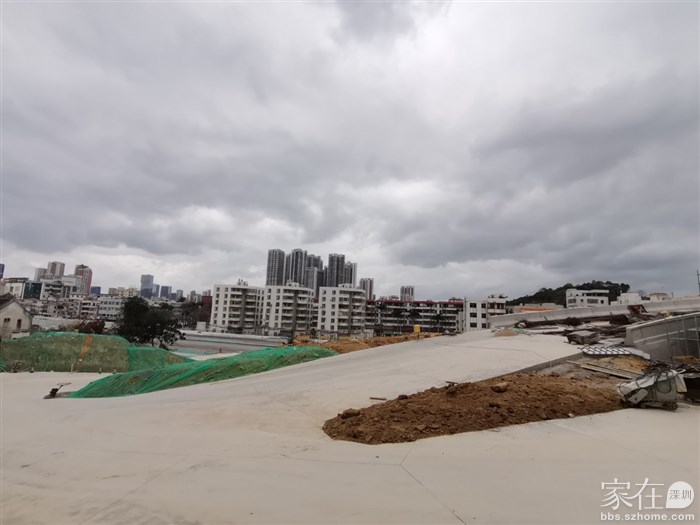

3.要铺设路面
通车,基本上是2025年年中的事了引用9楼zhm168mail的发言:
这个并不是关键节点,信不信这个搞完了也还得需要至少一年以上才能通车。
只是你看到这个比较突出而已,没有这个也会有这样那样的磨磨唧唧的事情出来。引用EddyandAndy的发言:
关键控制性点应该提前施工引用楼主的发言:
不是跨凤凰大道,是山顶的匝道,修好匝道山顶的居民才能绕下去富安大道,然后把大土坡铲掉。
引用3楼kkek的发言:

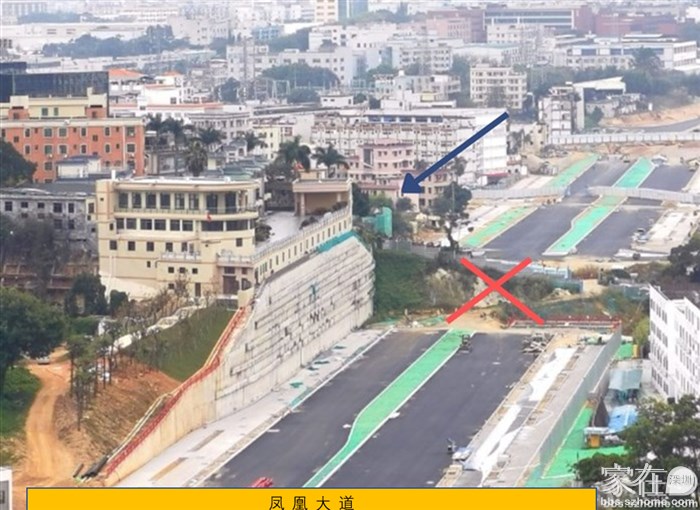

这是要建高架跨过凤凰大道?
