龙澜大道北延段已动工,期待早日建成
建设单位
深圳市交通公用设施建设中心
勘察设计单位
云基智慧工程股份有限公司
全过程工程咨询单位
中海监理有限公司、深圳市勘察研究院有限公司、深圳市深水兆业工程顾问有限公司联合体
施工总承包单位
深圳市特区建工集团有限公司、深圳市路桥集团有限公司、深圳市政工程总公司联合体
一、工程概况

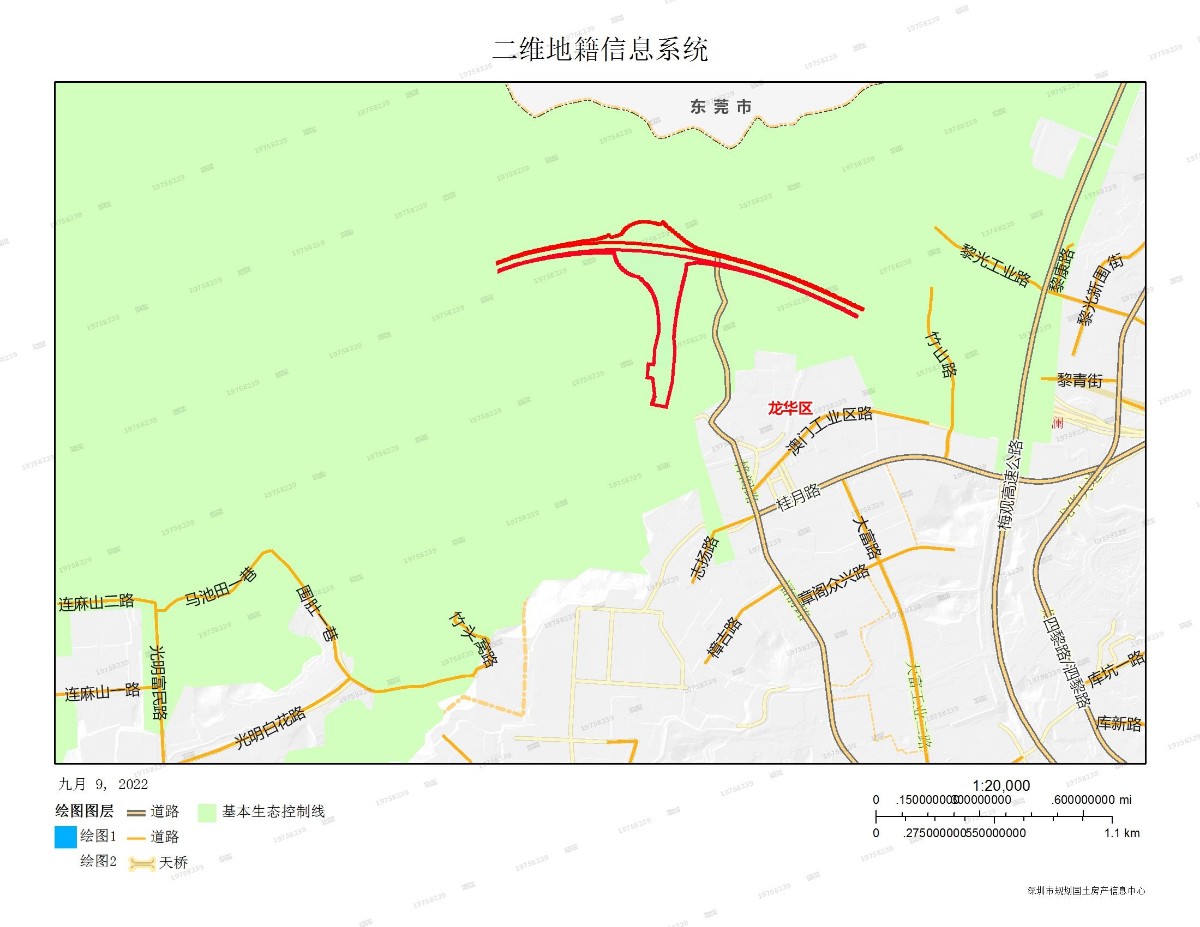

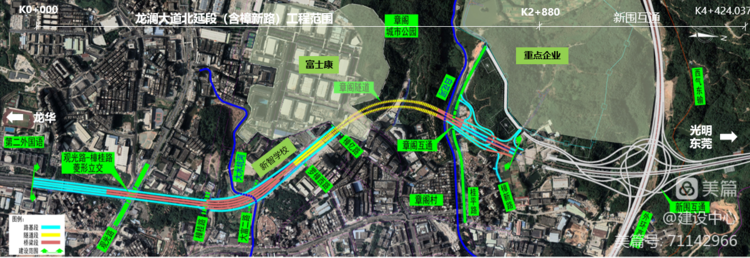

龙澜大道北延段(含樟新路)工程位于龙华区福城街道,南起观光路与龙澜大道交叉口,北接外环高速新围互通。总投资概算约17.34亿元,主路全长约2.88公里,双向六车道,采用城市快速路标准,设计速度80公里/小时。辅路单侧长约1.8公里,匝道全长约2.47公里。全线新建立交2座,桥梁12座(含人行天桥1座),桥梁总长度约3.06公里,隧道1座长约890米。本项目的建成对完善深圳市“八横十三纵”高快速路网,构建连通松山湖、光明科学城、九龙山数字城和超级总部的快速通道,连接贯通深莞两市的科技走廊,加快大湾区经济,文化和社会的发展具有重大意义。
二、施工现场进展情况
深圳市路桥集团有限公司:
产值情况:今日完成206万元,累计完成产值14106万元。
人员与机械进场情况:
1、人员进场情况:
管理人员62人、劳务人员371人 。
2、机械设备进场情况:
一工区: 水车2台,挖机7台,旋挖钻3台,冲击钻6台,推土机1台,压路机1台,吊车2台。
三工区:水车2台,挖机6台,旋挖钻2台,碎石桩机2台,装载机1台,冲击钻7台,推土机1台,压路机1台,铲车1台,汽车吊2台。
目前总体进展情况:
1、 临建工程:①一工区驻地、三工区驻地、指挥部驻地、钢筋场2处已完成。②迁移树木设计3110株,累计完成3110株。③砍伐灌木累计完成4700㎡。
2、桥梁工程:①桥梁桩基设计360根,日完成2根,累计完成227根,剩余133根。②承台设计100个,日完成1个,累计完成13个,盖梁累计完成2个。③墩身设计99个,日完成1个,累计完成4个。 ④钢箱梁制作52吨,开累397吨。
3、路基工程:①土石方开挖设计630624.3m³,日完成3500m³,累计完成349680m³。②土石方填筑设计334935.92m³,日完成3500m³,累计完成197980m³。③土石方外弃设计311307.64m³,日完成0m³,累计完成153600m³。④ 挡土墙设计16486.1m³,日浇筑38m³,累计浇筑2145m³。⑤拆除路面工程设计90255㎡,日完成1250㎡,累计完成25150㎡。⑥拆除边坡工程设计31479.2m³,日完成0m³,累计完成7290m³。⑦拆除余方弃置设计50218.83m³,日完成1250m³,累计完成32320m³。
4、岩土工程:①碎石桩设计191873m,日完成2100m,累计完成74285m。②软基换填设计136946.1m³,日完成960m³,累计完成41130m³。
5、交通疏解:① 施工围挡设计8289m,累计完成8225m。②桂平路改路完成。
6、电力迁改:①电力迁改拆除电线设计2938米,累计完成1910米。②电力顶管工作井设计4座,累计完成2座。
安全文明管理情况:
1、对新进场人员进行培训,特种作业人员持证上岗,严格落实一人一机一防护措施,进入现场施工人员按要求规范佩戴好和人安全防护用品。
2、每日早上7:30分召开碰头会,对当天安全管理进行布置,有序推进施工,确保安全。
今日完成情况:
观光路桩基2根,承台混凝土浇筑日完成1个,墩身混凝土浇筑日完成1个,土石方开挖日完成3500m³,土石方填筑日完成3500m³,挡墙日浇筑38m³,拆除路面工程日完成1250㎡,拆除余方弃置日完成1250m³,碎石桩日完成2100m,软基换填日完成960m³。

一工区承台模板安装

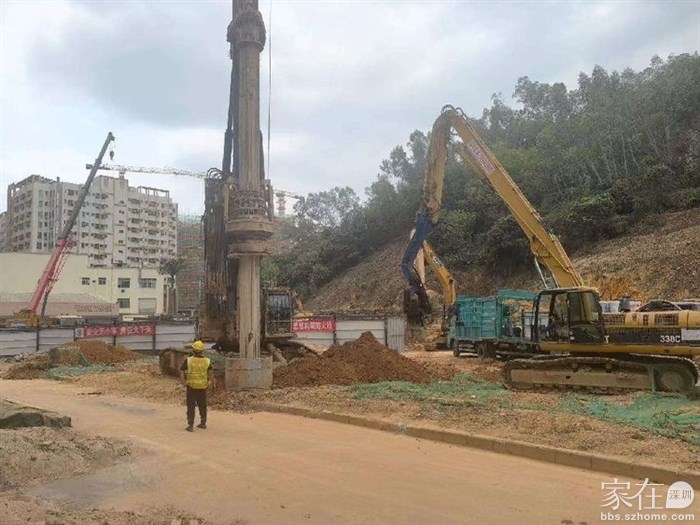

三工区碎石桩桩基施工
深圳市市政工程总公司
产值情况:今日完成产值152万元,累计完成产值11230万元。
人员与机械进场情况:
1、人员进场情况:
项目管理人员:38人;劳务人员:158人。
2、机械设备进场情况:
挖机6台,旋挖钻4台,汽车吊4台,旋喷桩机2台,空压机1台,打拔机1台。
项目总体进展情况:
①抗拔桩(含立柱桩)设计数量302根,累计完成229根。②围护桩设计数量577根,累计完成392根。③咬合桩设计量473根,累计完成128根。④旋喷桩设计数量558根,累计完成232根。⑤土方外运累计43200m³。⑥交通疏解累计完成740m。
安全文明管理情况:
1、对新进场作业人员进行进场三级安全教育,安全教育培训考核合格后上岗作业。
2、项目部每日早上8点,安排专人对作业人员每日进行班前安全教育,并制定项目领导班前教育值班表,每日告知安全风险及防范措施,检查作业人员劳动防护用品、防疫口罩等佩戴情况。
3、开展每日专职安全员巡查、每周项目经理带队安全检查、每月公司领导带队安全检查,对于发现的安全隐患,按照“五定”原则,及时完成整改。
今日完成情况:
围护桩完成2根,桩头破除完成5个,土方外运500m³,冠梁钢筋绑扎10米,挡墙钢筋绑扎10m。

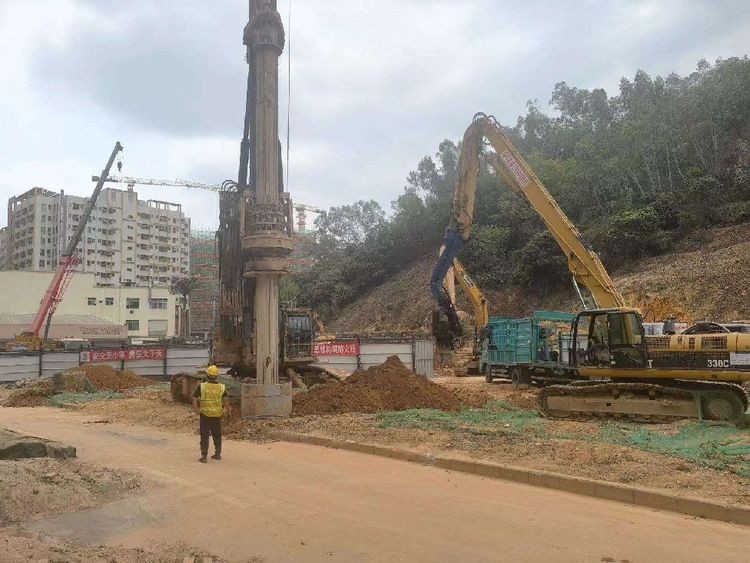

桩基钻孔

冠梁及侧墙钢筋绑扎
三、今日重点事项
上午10点,建设中心崔总在龙澜大道北延段项目指挥部会议室主持召开新增综合管廊工可汇报会。建设中心、云基智慧、上海市政设计院、中海全咨、深水兆业、特区建工集团、深圳路桥集团及市政总参会。
下午3点,建设中心朱部长带队到一二三3个工区检查安全生产和进度情况,并在指挥部会议室主持召开龙澜大道北延段工程安全生产管理例会,中海全咨、深水兆业、特区建工集团、路桥集团、市政总参加。

粤公网安备 44030402000760号
